앱 개발 기간은 공식 평균이 확인되지 않았습니다. 2026년 10월 21일 기준으로 공공기관과 협회 자료를 찾아봤지만 「앱 개발은 평균 몇 달」이라고 밝힌 공식 통계는 없었습니다. 대신 기간을 정하는 방법과, 일정표에 꼭 들어가야 하는 공식 기간은 원문에 있습니다.
한국인공지능·소프트웨어산업협회(KOSA)의 「SW사업 대가산정 가이드」는 개발 기간을 같은 규모 사업의 사례와 생산성으로 산정한다고 적었습니다. 여기에 표준계약서의 검사 14일, 애플·구글의 심사 기간과 테스트 기간을 더해 일정을 따져 보면 됩니다.

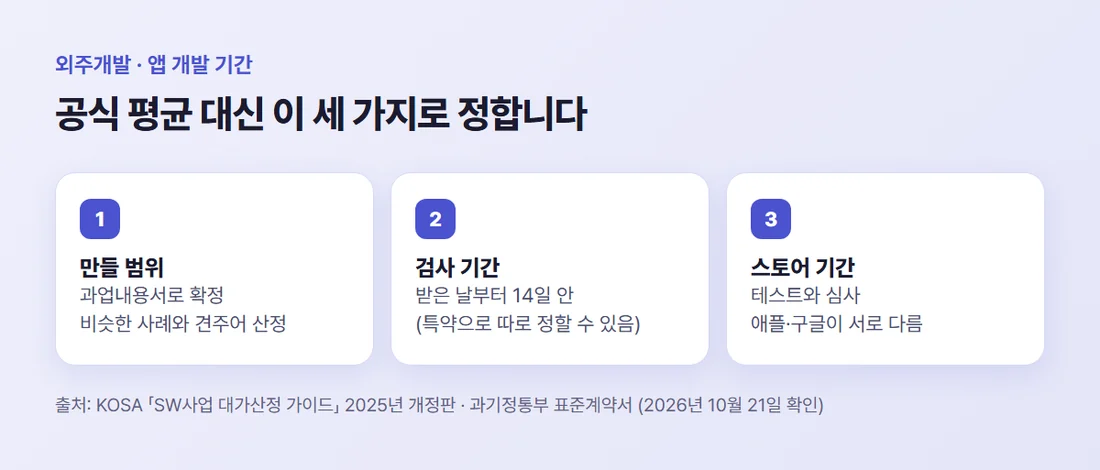

1. 앱 개발 기간, 보통 몇 달 걸리나요?
정해진 평균은 없습니다. KOSA 「SW사업 대가산정 가이드」 2025년 개정판 부록의 질문 「개발 기간을 어떻게 산정하나요?」에 대한 답은 이렇습니다.
개발기간은 사업의 착수부터 종료까지의 기간을 의미하며, 보통 적정 프로젝트 생산성을 활용하거나, 유사사업의 사례를 참고하여 산정합니다.
개발 기간은 앱 종류마다 정해진 값이 아니라, 만들 범위를 놓고 비슷한 사례와 견주어 그때그때 산정하는 값입니다. 같은 답은 과기정통부 고시 「소프트웨어사업 계약 및 관리감독에 관한 지침」 제10조와 정보통신산업진흥원(NIPA)의 「2021 소프트웨어 개발사업의 적정사업기간 산정가이드」를 함께 보라고 안내합니다.
2. 기간을 가장 크게 바꾸는 것은 만들 범위입니다
산정의 출발점은 무엇을 만드느냐입니다. 과기정통부 「정보시스템 개발구축 사업 표준계약서」 제5조는 계약 뒤 지체 없이 과업내용서로 만들 범위를 확정하도록 했습니다.
범위를 처음부터 정하기 어려우면 분석·설계를 따로 거쳐 정할 수 있습니다. 이때 범위를 확정할 예정일은 전체 계약기간의 30% 안에 두어야 합니다(특약으로 넘길 수 있음). 계약기간의 앞쪽 30% 안에서 범위를 마무리하라는 뜻입니다.
개발 중에 기능이 늘면 기간도 다시 정합니다. 제7조는 과업을 바꿀 때 계약금액과 계약기간 같은 계약조건을 다시 확정하도록 했습니다. 처음 범위를 작게 잡는 법은 MVP 개발 뜻에 정리했습니다.

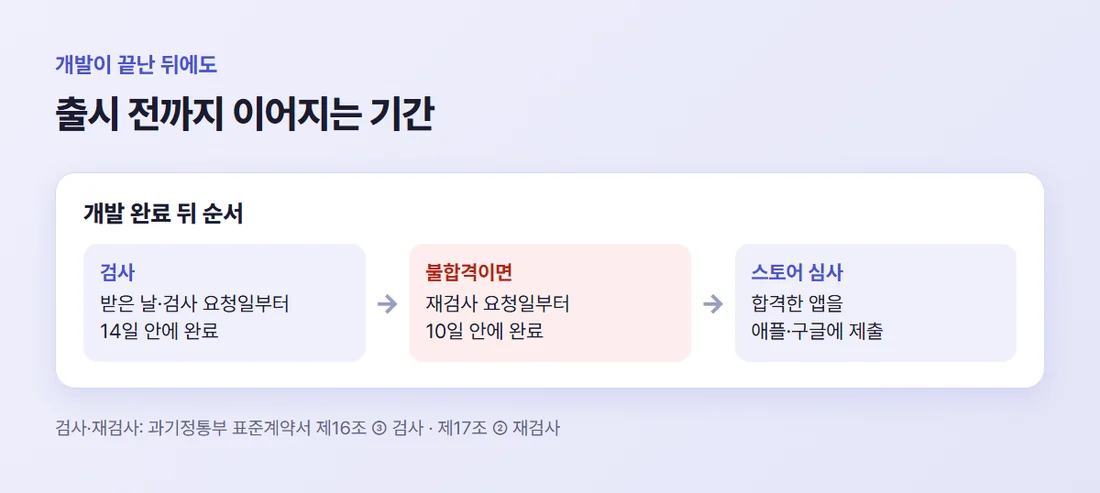

3. 계약서에 들어가는 검사 기간 14일
개발이 끝난 날이 곧 출시일은 아닙니다. 표준계약서 제16조는 발주자가 앱을 받은 날이나 업체가 검사를 요청한 날부터 14일 안에 검사를 마치도록 했습니다(특약으로 기간을 따로 정할 수 있음).
불합격이면 업체가 고친 뒤 재검사를 요청하고, 발주자는 요청받은 날부터 10일 안에 재검사를 마칩니다. 일정표를 받을 때 개발 완료일 뒤에 이 검사 기간이 따로 잡혀 있는지 봅니다.

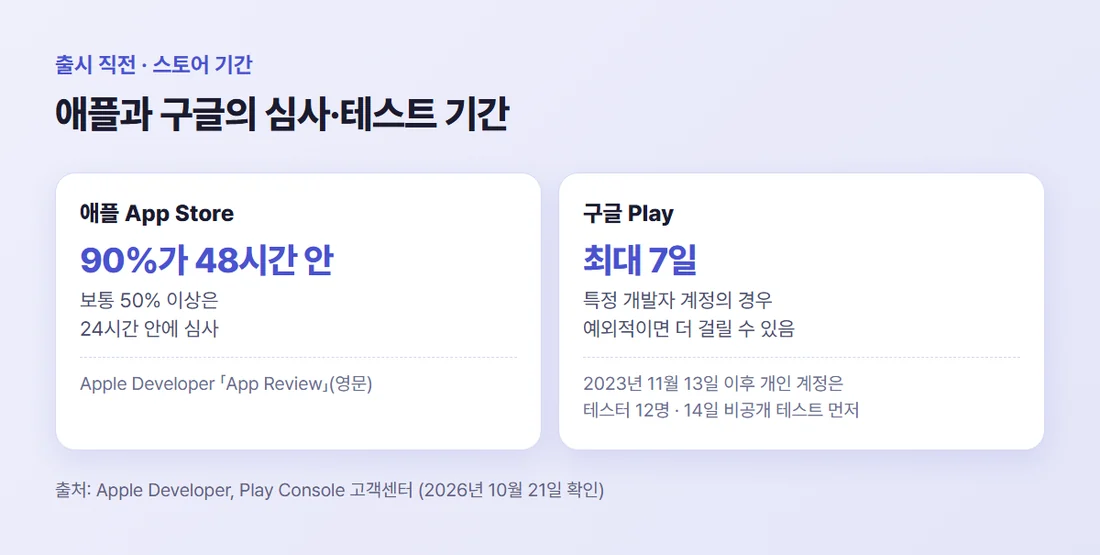

4. 스토어 심사 기간은 애플과 구글이 다릅니다
애플은 영문 App Review 안내에 「App Review works around the clock, typically reviewing at least 50% of submissions in less than 24 hours and 90% in less than 48 hours.」라고 적었습니다.
보통 제출 건의 50% 이상을 24시간 안에, 90%를 48시간 안에 심사한다는 뜻입니다.
구글 Play는 평균 심사 기간을 밝히지 않았습니다. Play Console 고객센터는 특정 개발자 계정의 경우 검토에 최대 7일이 걸리고, 예외적인 상황에서는 더 오래 걸릴 수 있다고 적었습니다.
심사에서 거절되면 고쳐서 다시 내야 하니 그만큼 늘어납니다. 애플은 제출한 앱이 불완전하면 심사가 늦어지거나 통과하지 못할 수 있다고 같은 안내에 적었습니다.
5. 구글 새 개인 계정은 테스트 14일이 더 붙습니다
구글에는 계정 조건에 따라 붙는 기간이 하나 더 있습니다. 2023년 11월 13일 이후 만든 개인 개발자 계정이면, 테스터 12명 이상이 14일 연속 참여한 비공개 테스트를 거친 뒤에야 정식 출시(프로덕션)를 신청할 수 있습니다.
이 조건에 해당하는 계정으로 구글 Play에 처음 내는 앱이라면, 테스트 14일과 테스터 12명 모으는 시간을 일정표에 미리 넣어야 합니다. 14일이 지나기 전에 참여를 취소한 테스터는 인원에 들어가지 않습니다.

6. 업체 일정표를 받으면 확인할 다섯 가지
평균이 없으니 받은 일정표가 빠진 기간 없이 짜였는지를 봅니다.
- 과업내용서로 범위를 확정하는 날이 적혀 있는가
- 기능이 바뀔 때 기간을 다시 정하는 절차가 있는가
- 개발 완료 뒤 검사 기간(14일 또는 특약)이 따로 있는가
- 스토어 심사와 다시 내는 경우의 여유가 있는가
- 구글 새 개인 계정이면 비공개 테스트 14일이 들어 있는가
앱 개발 전체 단계는 앱 개발 순서 총정리에, 처음 버전을 작게 잡는 법은 MVP 개발 뜻에 있습니다. 작게 잡은 범위를 업체에 어디까지 맡길지는 MVP 개발 외주, 어디까지 맡길까를 이어서 보세요.
참고자료 (모두 2026년 10월 21일 확인)
- 한국인공지능·소프트웨어산업협회 「SW사업 대가산정 가이드」 2025년 개정판 — sw.or.kr
- 과학기술정보통신부 「정보시스템 개발구축 사업 표준계약서」 — msit.go.kr
- Apple Developer 「App Review」 — developer.apple.com/distribute/app-review
- Play Console 고객센터 「앱 게시」 — support.google.com/googleplay
- Play Console 고객센터 「새로운 개인 개발자 계정의 앱 테스트 요구사항」 — support.google.com/googleplay
#앱개발기간 #앱개발 #앱외주 #앱스토어심사 #앱출시
